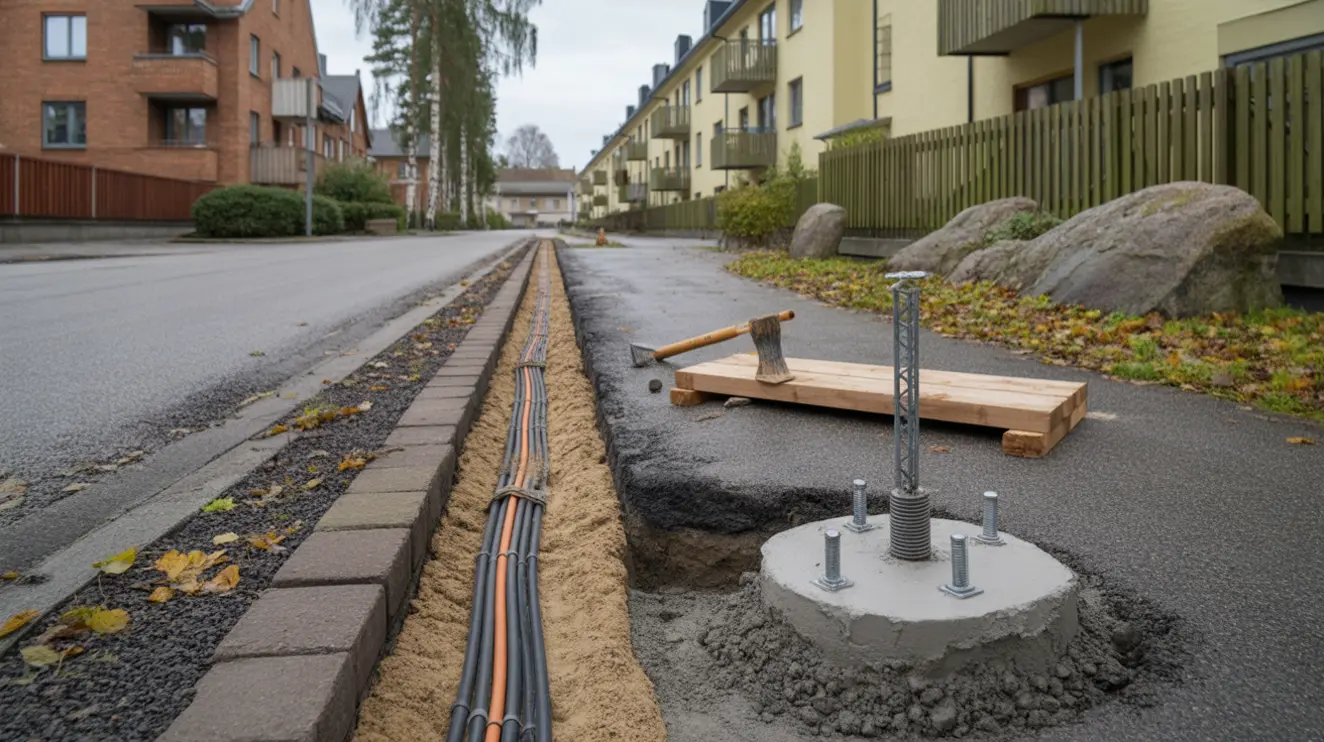

Gjutning av belysningsfundament och schakt för kabelrör i Tynnered, Frölunda

12 st

Belysningsfundament

180 m

Schakt för kabelrör

3 veckor

Produktionstid

Projektet genomfördes i Tynnered, Frölunda, där en bostadsrättsförening behövde nya fundament för gång- och gårdsbelysning samt schakt och förläggning av kabelrör mellan stolplägen. Arbetet beställdes i början av februari 2026 och färdigställdes under mars 2026. Uppdraget omfattade både mark- och betongarbeten, inklusive komplett återställning av ytor.

Utförande och metod

Förberedelser och arbetsberedning genomfördes tillsammans med beställaren, där placeringar verifierades mot ritningar och omgivande ledningsägare kontaktades. Ledningsanvisning beställdes och kabellägen markerades i fält. Utsättning av fundamentpunkter utfördes med totalstation och höjder säkrades mot befintliga referenser. En detaljerad arbets- och trafikplan togs fram för att skydda gångtrafikanter på gårdsstråken, och arbetsområdet spärrades av med tydlig skyltning.

Schakt för kabelrör utfördes i friktionsjord med medelstora blockinslag. Schaktbotten rensades och jämnades, därefter lades en sandbädd 0–8 mm för att skydda rören. Släta, orange kabelrör i PEH 50 mm för förbindelse och 110 mm till varje fundament för tillfart installerades i fall mot dragbrunnar. Dragtråd förbereddes i samtliga stråk. Markeringsband placerades 10–15 cm över rörkrön och schakterna återfylldes lager för lager med packning enligt EBR-rekommendationer. Befintlig asfalt vid tre övergångar sågades upp, återfylldes och packades innan ny slitlagerläggning utfördes. Grönytor återställdes med matjord och ängsfröblandning anpassad för platsen.

Belysningsfundamenten utfördes som platsgjutna enheter. Grop för varje fundament grävdes och botten stabiliserades med väl packad kross 0–32 mm. Formsättning och armering etablerades enligt handling och lokal standard. Gjutning utfördes med konstruktionsbetong C35/45, luftporbildad och frostbeständig, och massan vibrerades för att säkerställa full komprimering. Bultkorgar M16 för 6–8 m stolpar monterades och riktades i lod med mall. Överkant fundament sattes i höjd så att täckning av framtida markbeläggning möjliggjordes. Efter härdning avformades fundamenten, kanter fasades och stolpluckor samt skyddsrör för kabel upp till fundament monterades.

När samtliga rörstråk lagts färdigt genomfördes rörprovning med kulning och filmning i kritiska böjar. Mätprotokoll upprättades, och relationsunderlag togs fram med inmätning av lägen och höjder. Den färdiga installationen lämnades ren och välkomponerad, med jämna återställningar och säker arbetsmiljö under hela produktionen. Resultatet gav föreningen stabila och rättplacerade fundament med väl skyddad kabelinfrastruktur, redo för elektrikers inkoppling och montering av belysningsstolpar.

Vad ingick

  • Utsättning, arbetsberedning och ledningsanvisning utfördes
  • Schakt, sandbädd, kabelrörsförläggning och markeringsband genomfördes
  • Formsättning, armering och gjutning av belysningsfundament färdigställdes
  • Provning, dokumentation, asfaltsåterställning och grönyteåterställning slutfördes

Material

Material Mängd
Betong C35/45, frostbeständig 8 m³
Armering K500C 450 kg
Kabelrör PEH Ø50/110, orange 220 m
Sand 0–8 mm och kross 0–32 mm 52 ton

Behov av stabila fundament och säkra kabelstråk

Vid liknande uppdrag levererade teamet tydliga tidplaner, proaktiva lösningar och komplett dokumentation så att beställaren kunde ta anläggningen i drift utan dröjsmål. Förstudier och platsbesök genomfördes tidigt, vilket gav en trygg och effektiv produktion med minsta möjliga påverkan på boendemiljön.

Kommunikation med boende och förvaltare sköttes löpande under hela byggtiden, och avstämningar hölls veckovis. Efter avslutade arbeten överlämnades relationsunderlag, provningsprotokoll och egenkontroller som underlättade elentreprenörens fortsatta arbeten.

  • Platsbesök och rådgivning bokades i ett tidigt skede
  • Utsättning och arbetsberedning hanterades av egen mätresurs
  • Trafikanordningsplan och avstängningar upprättades enligt lokala krav
  • Samordning med ledningsägare och förvaltare säkerställdes
  • Relationshandlingar och provningsprotokoll överlämnades
