Terrassering och markförberedelse för garagegrund i Järnbrott, Frölunda

Uppdaterad:September 2026

58 m²

Yta för garagegrund

34 m³

Schaktade massor

6 dagar

Tid på plats

Marken terrasserades och förbereddes för en ny garagegrund i Järnbrott, Frölunda. Arbetet gällde en kuperad villatomt där nivåskillnaden mot infarten behövde tas upp innan grundläggningen kunde fortsätta. Schakt, avjämning, uppbyggnad med bärlager och packning utfördes så att ytan fick rätt höjd, lutning och bärighet för kommande gjutning.

Så förbereddes tomten för garagegrund i Järnbrott, Frölunda

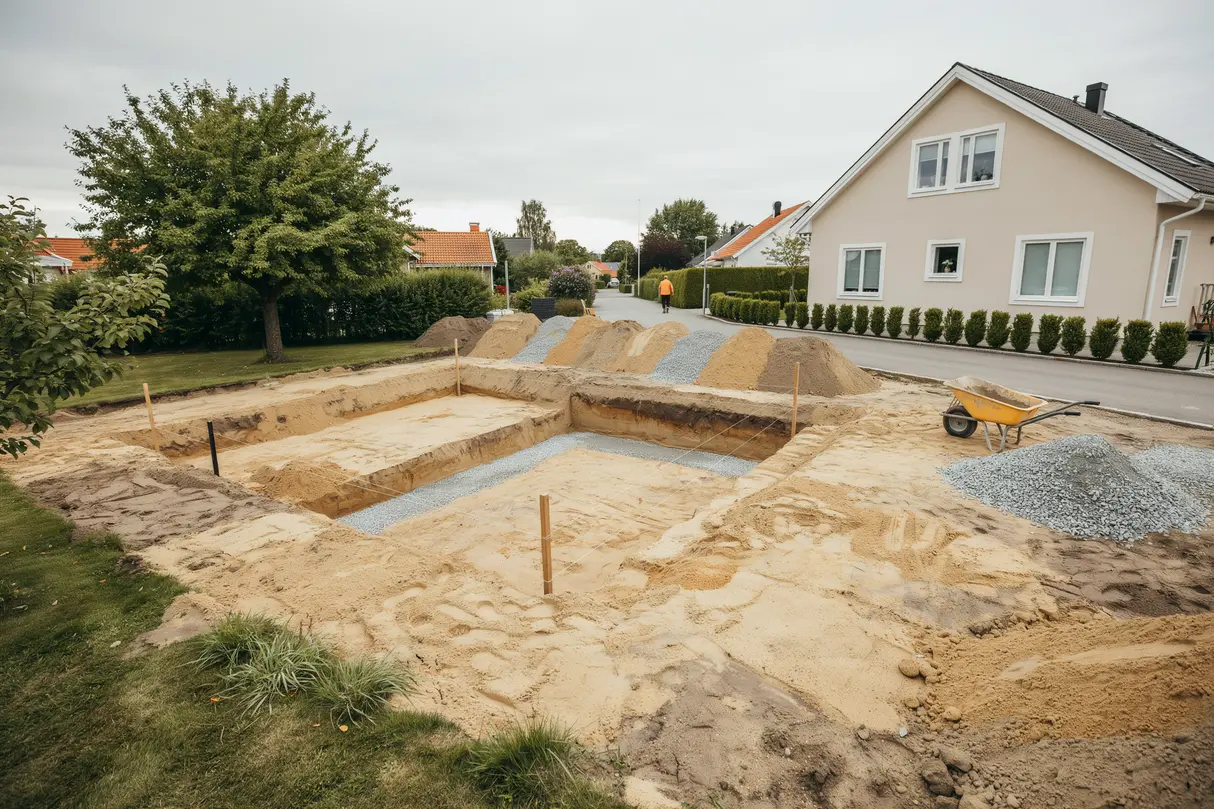

Utgångsläget var en del av tomten med blandade jordmassor, inslag av sten och en tydlig lutning på drygt 60 centimeter över den planerade garageytan. För att få en stabil uppbyggnad mättes höjderna in först, och ytan markerades upp efter garagegrundens tänkta placering. Schakten gjordes till fast och bärkraftigt underlag. Lösa massor, rötter och organiskt material togs bort helt eftersom sådant annars kan sätta sig under en platta. I ytterkant formades en terrassering som tog upp nivåskillnaden mot slänten och gav ett tydligt avslut mot omgivande mark.

Schaktning och sortering av massor

Cirka 34 kubikmeter massor schaktades bort under arbetets första del. En del bestod av äldre fyllning med varierande kornstorlek, medan andra partier innehöll kompakt lerblandad jord som behövde rensas ur djupare än först beräknat. Schaktbotten justerades därför i två nivåer innan rätt höjd kunde låsas. Större stenar lyftes bort separat för att undvika punktlaster i uppbyggnaden. Efter rensning lades geotextil ut över hela den öppna ytan för att skilja undergrunden från de nya bärande lagren och minska risken för att finmaterial vandrade upp i konstruktionen.

Uppbyggnad med bärlager och fall

Efter schakten fylldes ytan upp med krossmaterial i omgångar. Ett grövre förstärkningslager lades i botten där underlaget var mjukare, och därefter byggdes ytan upp med bärlager 0-32 i skikt som packades successivt. Packningen gjordes lager för lager för att undvika framtida sättningar. Den färdiga nivån justerades med ett finare avjämningslager så att garagegrunden kunde anläggas på en jämn och kontrollerad yta. Ett mindre fall lades bort från den tänkta portöppningen för att vatten inte skulle ledas in mot byggnaden. Höjdavvikelserna hölls nere till några få millimeter över hela ytan innan arbetet avslutades.

Marktekniska detaljer som styrde utförandet

Tomtens läge gjorde att transporter och maskinrörelser behövde hållas inom ett begränsat arbetsområde. Infarten var smal, och upplag för nya massor lades därför nära arbetsytan för att minska onödig förflyttning. Det sparade plats. Samtidigt krävde det tät avstämning av nivåerna så att terrasseringen inte byggdes för långt ut mot slänten. Kanterna stabiliserades med noggrant packad uppfyllnad, och övergången mellan garageytan och omgivande mark rundades av för att underlätta fortsatt markarbete och framtida avvattning.

Kontroll av bärighet och nivåer

Under arbetets gång kontrollerades nivåer mot utsatta referenspunkter, och packningen följdes upp innan nästa lager lades ut. Uppbyggnaden anpassades till de krav som normalt ställs inför en garageplatta, där lasten från både byggnad och fordon måste tas upp utan rörelser i underlaget. AMA användes som riktmärke för lageruppbyggnad och toleranser i markarbetet. Där kommande anslutningar för dagvatten skulle passera lämnades rätt höjdläge öppet så att nästa etapp kunde fortsätta utan att färdig yta behövde brytas upp igen.

Resultat efter terrassering och markförberedelse

När arbetet avslutades fanns en färdig terrasserad yta på 58 kvadratmeter, anpassad för garagegrund med tydligt definierade kanter och korrekt höjd mot infarten. Underlaget var uppbyggt för fortsatt grundläggning och hade fått den bärighet som krävdes för nästa steg i projektet. Den tidigare lutningen på tomtdelen hade arbetats bort, samtidigt som marken runt omkring fortfarande gick att ansluta mot utan stora kompletteringar. Resultatet blev en stabil och väl förberedd grundyta där efterföljande moment kunde planeras vidare med mindre risk för sättningar, vattenansamling eller omtag i schakten.

Vad ingick

  • ✓ Utsättning av höjder och garageyta
  • ✓ Schaktning och bortforsling av överskottsmassor
  • ✓ Geotextil, förstärkningslager och bärlager
  • ✓ Packning, avjämning och färdig terrassering

Material

Material Mängd
Geotextil 72 m²
Förstärkningslager 0-63 18 ton
Bärlager 0-32 27 ton
Stenmjöl för avjämning 6 ton

Liknande markarbeten inför garagegrund

Projekt av den här typen brukade omfatta utsättning av höjder, schakt till bärkraftigt underlag och uppbyggnad av en stabil yta för platta eller kantbalk. På kuperade tomter behövde nivåskillnader ofta tas upp med terrassering, stödfyllning eller justerade slänter så att grunden kunde placeras på rätt höjd mot infart och omgivande mark.

Inför en garagegrund kontrollerades vanligtvis markens sammansättning, avvattning och hur nya massor skulle packas i skikt. Ofta ingick även geotextil, förstärkningslager och bärlager med anpassad fraktion beroende på undergrundens stabilitet. Om dagvatten eller dräneringsledningar skulle anslutas behövde höjdlägen lämnas klara redan i markskedet för att undvika senare ingrepp i den färdiga uppbyggnaden.

  • ✓ Schakt till fast och bärkraftigt underlag
  • ✓ Terrassering vid lutande eller trånga tomter
  • ✓ Uppbyggnad med geotextil och krossmaterial
  • ✓ Packning i skikt för minskad sättningsrisk
  • ✓ Justering av höjder och fall inför fortsatt grundarbete
